案例名称:南京欢乐谷后勤区篮球场改造工程
项目地点:南京栖霞区经济开发区刀枪河路
项目需求:欢乐谷后勤区篮球场塑胶铲除、铣刨整个篮球场并清除垃圾外运,铺设通体彩色沥青(两种颜色及以上),篮球场划线
项目背景:
欢乐谷后勤区篮球场原先是做得塑胶,但是由于经常走车,破损得比较严重,出现掉渣现象,给爱打球的人带来不便,也存在一定的安全隐患,而且塑胶篮球场容易积水,索性就重新铺设,考虑到要走车,还要有一定得防滑效果,又因为考虑到是小作业施工,所以采用得是冷拌透水沥青这个工艺,施工便捷,改进了传统彩色透水沥青的热拌施工,不必再找沥青热拌站,无论大小场地均可施工。下面简单介绍下用透水材料来做篮球场的优势:1、下雨过后无积水。2、太阳暴晒后很快散去热气。3、颜色任意搭配,而且经久耐磨不掉色。4、使用寿命超长。5、减少灰尘,传统的篮球场地太长时间不清理的话,打球时会感觉灰尘滚滚,而透水沥青因其有许多孔隙吸收了不少灰尘。
施工介绍:

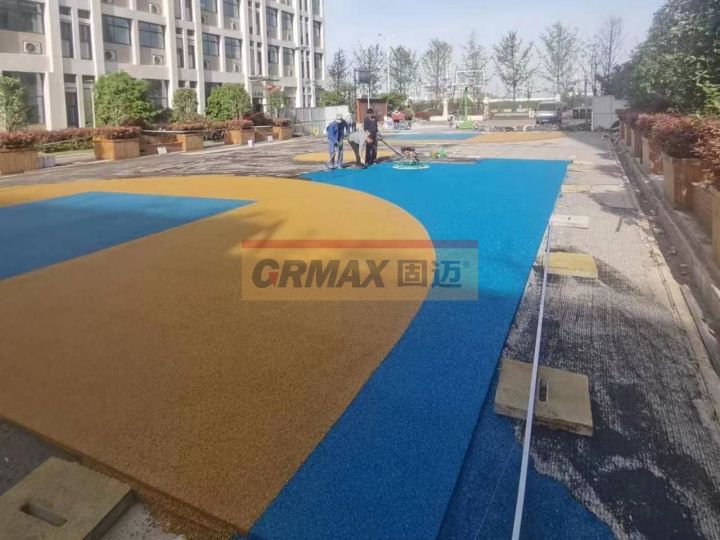

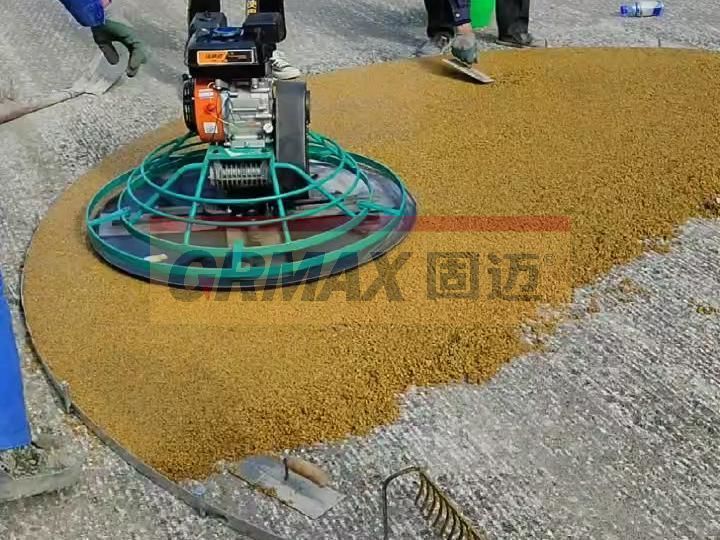

据固迈现场项目负责人伏工介绍到,此次项目选用的是4-6mm的玄武岩石子,石子一定要干净干燥,少灰或无灰尘。如果石子有灰尘就会比较吃料(增加胶水的用量),在施工前对基层作清洁、打磨、找平处理,处理后的基层表面粗糙、干净、无积水。然后就开始施工了,第一步支设模板,模板选用得是不锈钢材料,按设计要求进行分隔支设。模板支设中须注意平面位置、高度、垂直度、泛水坡度等的问题。第二步搅拌,必须严格按配合比进行搅拌,胶水与石子充分搅拌至3分钟左右,让石子完全与胶水颜色融合即可。第三步运输,搅拌好的成品料出机后应及时运到施工现场,10分钟以内运到现场施工为宜,出机至工作面运输时间不宜超过30分钟。第四步摊铺压实,松铺摊平后采用低频液压工作站进行滚平碾压,滚平碾压后及时用混凝土磨光机械磨平, 周边磨光机无法磨到的地方用人工抹平,要求表面平整,石子分布均匀。第五步就是养护,冷拌透水沥青初凝时间为20℃以上4小时,10℃以下初凝时间为8小时。初凝前严禁上人 踩踏、动物行走。局部损坏直接导致养护漏缺,会产生掉子现象,完全凝固周期为72小时,在完全凝固前禁止上车辆。最后就是拆除模板,养护期满后,检查冷拌透水沥青的强度已达标准后,可以进行拆除模板,在拆除过程中,保持冷拌透水沥青块体完好。
